Sonntag, 11. Dezember 2011

DEKRA Gutachten - Teil 2

Das Gutachten wird erneut angefordert, ebenso der ausführliche Bericht der Bauabnahme. Wir sind gespannt, ob wir es noch in diesem Jahr erhalten oder wir uns auch 2012 noch mit der IBG rumschlagen dürfen.

Allen einen schönen dritten Advent!

Mittwoch, 30. November 2011

Oh Wunder - Das DEKRA Siegel für Immibilienqualität ist da...

Ach, die IBG ist doch herrlich und trägt auch mittlerweile dazu bei, dass wir einfach nur über diesen Laden lachen können. Kaum füttert man das Bautagebuch wieder, taucht auf einmal das Baugutachten in der Post auf.

Nicht nur, dass das Gutachten noch auf meinen Mädchennamen ausgestellt ist, dessen Wechsel der IBG seit 11 Monaten vorliegt (Der Umschlag ist korrekt adressiert), das Gutachten ist zudem noch unvollständig. Dieses besitzt nur Gültigkeit in Verbindung mit dem einzelnen Prüfbericht der Vor-Ort-Begehung. Dieser liegt uns jedoch nicht vor. Ein Schelm der Böses denkt... Dies hat die IBG wahrscheinlich nur vergessen mitzuschicken und folgt in Kürze.

Liebe IBG, auch wenn ihr zum Ende des Jahres noch an allen Ecken und Enden Kohle zusammen kratzen müsst: wir Bauherren können lesen!

Sonntag, 27. November 2011

Immer noch kein DEKRA Gutachten

Nein, wir wurden noch nicht wie andere von der IBG mundtot gekauft. Lediglich Zeitmangel ist der Grund, aber ich gelobe Besserung und halte Euch weiterhin auf dem Laufenden.

Nachdem wir die IBG auf Ihre Pflichten aufmerksam gemacht haben, haben sie immerhin die Gutschrift verrechnet, die sie uns im Juni für die Estrichunebenheit angeboten hatten. Angeblich hatten Sie die Gutschrift mit unserer Unterschrift nicht erhalten. Ich hatte darunter geschrieben, dass ich diese nur akzeptiere, wenn die Mängel fristgerecht abgearbeitet wären. Dies war natürlich nicht der Fall und darum hat man die Post wohl auch nicht erhalten. In der neuen Gutschrift waren nun extra Textstellen markiert, die hervorheben, dass mit der Gutschrift, keine weiteren Ansprüche gegen die IBG geltend gemacht werden können, aber angeblich ist das Schuld von Microsoft Word und nicht von der IBG. Word erzeugt solche Stellen einfach von alleine und an den für die IGB richtigen Stellen. Tolles Programm.

Das Gutachten haben wir immer noch nicht und die DEKRA gibt auch keinerlei Auskunft, da die IBG der Kunde ist. Dafür haben wir selbstverständlich Verständnis, liebe DEKRA. Die IBG hat eingesehen, dass sie kein Geld erhält, so lange das Gutachten nicht eingetroffen ist. Wir rechnen nicht mehr damit, dass wir das Gutachten jemals erhalten. O-Ton unseres Anwalts: "Die IBG ist vielleicht etwas langsam..." Dem kann ich nichts hinzufügen.

Dienstag, 25. Oktober 2011

2. Mahnung von der IBG

Die IBG lehnt sich ganz schön weit aus dem Fenster. Nun haben wir schon die zweite Mahnung erhalten mit der Androhung bei Nichtzahlung rechtliche Schritte folgen zu lassen. Sehr gerne liebe IBG!
Wir haben uns auch schon rechtlichen Beistand gesucht.
Ausstehend sind weiterhin die Gutschrift für den bestehenden Mangel sowie das DEKRA Gutachten.
Die DEKRA haben wir ebenfalls auf die Machenschaften der IBG aufmerksam gemacht.

Auf Emails wird weder von der Geschäftsleitung noch von Seiten der Niederlassungsleiterin reagiert.

Sonntag, 16. Oktober 2011

Post von der IBG


Wir hatten uns schon gewundert, dass die IBG sich nicht mehr bei uns meldet, da sie noch ein wenig Geld von uns bekommt. Sonst waren sie auch immer sehr flott mit den Mahnungen. Und siehe da, obwohl sie die Restarbeiten nicht bis zum vereinbarten Termin erledigt hatte, obwohl uns immer noch nicht die unterschriebene Gutschrift zurückgesendet wurde, die man uns im Juni als Schadensersatz für den Estrichunterschied im Wohnzimmer zugestanden hatte und obwohl wir immer noch auf das DEKRA Gutachten warten, erwartet die IBG doch tatsächlich, dass wir die Schlussrate bezahlen, von der sie den Betrag der ausstehenden Gutschrift noch nichtmal abgezogen hat. Ob es wieder personelle Wechsel bei der IBG in Essen gab und die Linke wieder nicht weiß, was die Rechte macht?

Wir werden uns auf jeden Fall mal an die DEKRA wenden und nachfragen, ob sie von den Machenschaften der IBG wissen. Kaum nachvollziehbar, dass die DEKRA ihren Namen für solch ein Unternehmen hergibt.

Den Blog werde ich auf jeden Fall wieder regelmäßig pflegen, damit zukünftige Bauherren sich ein Bild von der IBG machen können. Nicht, dass jemand glaubt, dass sich das Thema "Kommunikation" nach der Abnahme verbessert habt. Bei uns ist dies wohl nicht der Fall.

Liebe IBG, falls Ihr meinen Blog wieder lest, bevor Ihr Eure Emails bearbeitet:

Es fehlen noch:
- Gutschrift für Estrichunterschied im Wohnzimmer
- Dekra Gutachten

Zur Erinnerung: Die Abnahme war Ende Juni, wir haben jetzt Mitte Oktober!!

Montag, 5. September 2011

Immer noch kein DEKRA Gutachten

Wir haben immer noch kein Gutachten erhalten.

Aber unser Garten nimmt Gestalt an. Den haben wir auch ohne die IBG geplant und sind somit nur von kompetenten Menschen umgeben. Falls jemand einen Tiefbauer sucht, der dann auch die Außenanlage super gestaltet: Hero GmbH, Kerpen! Eine super Truppe!
Für Sabrina & Sven: ein aktuelleres habe ich gerade nicht hier.

Dienstag, 30. August 2011

Zu früh gefreut...

Ich hatte doch schon so eine Ahnung, dass es das noch nicht gewesen sein kann:

Das absolut neutrale DEKRA Gutachten fehlt immer noch! Ob wir die IBG wohl nochmal daran erinnern sollten?? Aber vielleicht wird mein Blog am Mittwoch beim wöchentlichen "Teammeeting" wieder vom Bauleiter gelesen und dann kommt er ganz von alleine auf einmal auf die Idee. Wer weiß das schon...

Montag, 29. August 2011

Bye, bye IBG...

Am Freitag hat der Fensterbauer die letzten Mängel an unserem Haus beseitigt. ENDLICH!!

Die weitere Öffnung im Dach wurde zwischenzeitlich ebenfalls an die andere Entlüftung angeschlossen.

Wir hoffen, dass wir in nächster Zeit keinen Kontakt mehr zur IBG herstellen müssen. Ein Jahr mit dieser Firma hat uns viele Nerven gekostet und wir sind froh, wenn wir das Kapitel jetzt endlich abschließen können. *klopf auf Holz*

Donnerstag, 4. August 2011

Und schon wieder ein Mangel

Kaum war die Hoffnung aufgekommen, die IBG vergessen zu können, stellt der Monteur der Sanitärfirma fest, dass eine Dachentlüftung nicht hergestellt wurde und nun der Dachdecker nochmal kommen muss und anschließend wieder der Monteur. Juchu!

Dienstag, 2. August 2011

Hat die IBG doch noch ein Einsehen?

Wegen des Höhenunterschieds im Wohnzimmer hat die Niederlassungsleiterin ein Angebot gemacht, welches wir annehmen werden.

Der Elektriker hat sich gestern gemeldet. Nachdem er sich zunächst nicht sehr flexibel zeigte, kommt er nun heute abend vorbei und baut den Motor ein.

Die Sanitärrestarbeiten werden am Donnerstag erledigt und dann warten wir nur noch auf den 18.8, dass die Fensterschäden beseitigt werden. Wenn wir Glück haben, können wir dann unter das Kapitel "Bauen mit der IBG" endlich einen Strich ziehen. Unsere Nerven werden es uns danken!

Noch ein Tipp: testen Sie die Rauchmelder der IBG. Bei uns waren zwei von fünf defekt.

Freitag, 29. Juli 2011

IBG Bauleiter spielt Sekretärin

Nachdem ich gestern einen Termin mit dem Sanitärmonteur vereinbart habe, hat sich unser Bauleiter doch tatsächlich nach 2 Wochen per Email bei mir gemeldet. Er schrieb mir dann, dass der Monteur am 4.8. kommt. Denkt er, ich leide an Alzheimer? Statt sich um die wesentlichen Dinge zu kümmern, teilt er mir Termine mit, die ich selbst vereinbart habe?? Möchte er sich vielleicht als meine Sekretärin bewerben und mir zeigen, was er drauf hat? Soll ich ihn für Outlook freischalten? Dann würden seine Mails wenigstens Sinn machen.

Angeblich soll sich auch ein neuer Elektriker bei uns melden, der den Motor in die Lüftung einbaut. Wir haben der IBG nun eine Frist gesetzt. Nach Ablauf der Frist werden wir den Motor auf Kosten der IBG selber einbauen lassen. Gleiches gilt, wenn uns wieder mal ein Handwerker "vergisst".

Zu dem Höhenunterschied im Wohnzimmer würde sich die Niederlassungsleiterin separat mit uns in Verbindung setzen. Wir warten weiter!

Das DEKRA Gutachten fehlt ebenfalls weiterhin.

Donnerstag, 28. Juli 2011

Weiterhin Schweigen im Walde!

Die IBG hüllt sich weiterhin in Schweigen.

Am Dienstag habe ich mir aus Kulanz dem Fensterbauer gegenüber morgens Zeit genommen. Er hat den Stulpen des Schlafzimmers erneuert und die gerissene Scheibe der Haustür auf seine Kosten ausgetauscht. Es hatte sich auch jemand angekündigt, der den Schaden an den Fensterflügeln im Wohnzimmer begutachten wollte. Ich hatte dem Bauleiter mitgeteilt, dass ich nicht bereit bin, länger als 8:45h zu Hause zu bleiben. Meine Überstunden feier ich lieber für mein Vergnügen ab, als sie der IBG zu opfern.
Dies wurde dem Herrn der Fensterfirma jedoch nicht mitgeteilt. Er kam erst um 8:40Uhr. Da ich aber mittlerweile weiß, dass die Handwerker nichts für die mangelnde Koordination auf IBG Seite können, bin ich natürlich nicht um 8:45h gegegangen. Er hat sich auch sehr kulant gezeigt. Vielen Dank an dieser Stelle an die Firma Athleticos!!

Wann die Mängelliste abgearbeitet wird, ist uns weiter ein Rätsel. Entgegen der Meinung der Niederlassungsleiterin, dass alle Punkte beseitigt sind, warten wir immer noch auf die Sanitärfirma und den Elektromotor des Lüfters. Die Fenster werden auch erst Mitte August nachgebessert, da Werksferien sind. Das hätte allerdings alles schon im März erledigt werden können, als wir die kaputten Stellen zum ersten Mal angemahnt haben.

Wir setzen der IBG nun nach §637 BGB eine letzte Frist und lassen die Gewerke dann von eigenen Handwerkern auf IBG Kosten fertigstellen.

Eine Einigung bezüglich des Bodens im Wohnzimmer haben wir auch noch nicht gefunden.

Das Dekra Gutachten liegt weiterhin nicht vor!

Montag, 25. Juli 2011

Wiedermal keine Reaktion von Seiten der IBG

Weder der Herr Dipl-Ing Bauleiter noch die Niederlassungsleiterin aus Essen haben Stellung bezogen zu den 150€ mit denen wir nicht einverstanden sind. Ob der Bauleiter morgen früh vorbeikommt und den Motor der Entlüftung einbaut, wissen wir auch nicht. Er hat sich nicht mehr gemeldet. Hätte die IBG letzte Woche ebenfalls ihr Zeugnis erhalten: in allen Punkten UNGENÜGEND!!!

An alle Bauherren: das Dekra Gutachten nutzt nur der IBG. Wir haben es bis heute nicht erhalten, obwohl es uns vor Vertragsunterzeichnung als "neutral" verkauft wurde.

Donnerstag, 21. Juli 2011

Die IBG im Traumland

Nachdem wir gestern von unserem Fenstermonteur erfahren haben, dass unser Bauleiter Herr B. doch noch lebt, hat er uns heute auch nochmal geantwortet.

Für den Höhenunterschied hat er uns kulanterweise 150€ angeboten oder ich kann das Laminat nochmal entfernen und der Estrichleger bessert nach. Welch Unverschämtheit! 150€ dafür, dass meine Fußleiste 1cm in der Luft steht??? Unser Gutachter hat uns einen ganz anderen Betrag genannt.

Mal sehen, was er uns dann für die drei beschädigten Terassentürelemente anbietet. 30€ vielleicht.

Aber Hauptsache der IBG Chef lässt sich ne fette Villa in der Eifel mit riesiger Poollandschaft ums Haus bauen inklusive FC Köln Badezimmer für die Gattin...

Wir werden wohl einen Anwalt einschalten. Es reicht uns!

Mittwoch, 20. Juli 2011

Die IBG stellt sich tot!

Von der IBG und unserem Bauleiter haben wir nun seit über einer Woche mal wieder nichts gehört. 2 Tage und der Rest von heute verbleiben ihr noch, um die Restarbeiten zu beenden bzw Mängel endlich zu beseitigen.
Ich nehme das mal als Zustimmung, die Restrate einzubehalten. Vielen Dank dafür, liebe IBG!!

Montag, 18. Juli 2011

Immer noch offene Punkte auf der Mängel- und Restarbeitenliste

Es sind immer noch 10 Punkte offen auf der Mängel- und Restarbeitenliste, aber der IBG bleiben ja noch 5 Werktage mit heute, um diese abzuarbeiten. Bisher wurde allerdings noch kein Termin vereinbart.

Der Elektriker hat den Lüfter tatsächlich an die IBG geschickt und der Bauleiter wird ihn nun einbauen, aber auch er hat sich nicht mehr gemeldet, obwohl er ihn letzten Donnerstag einbauen wollte.
Wegen des Höhenunterschieds im Wohnzimmer scheint er auch immer noch nichts geklärt zu haben.

Montag, 11. Juli 2011

Der Ärger über die IBG hält weiter an

Der Fliesenleger ist am Freitag Nachmittag trotz Absprache nicht erschienen. Er hat mir gegen 18h eine Sms geschickt, dass er mich versehentlich vergessen hat. Auf Alternativtermine für Samstag oder nächsten Donnerstag morgen ist er nicht eingegangen.
Zukünftig werde ich der IBG meinen Bruttostundenlohn in Rechnung stellen.

Wie der Elektriker mit dem Bauleiter verblieben ist, wissen wir auch nicht!? Seine Aussage am Donnerstag morgen am Telefon war, dass er den Lüfter an den Bauleiter schicken wollte und der Bauleiter dann zusehen sollte, wer ihn einbaut. Der Bauleiter behauptet, er hätte nie einen Termin mit dem Elektriker abgesprochen.

Der Elektriker hat unsere Wärmepumpe auch einfach als normalen Haushaltsstrom angemeldet. Er zahlt die Rechnung ja auch nicht. Gut, dass wir auch das kontrolliert haben.

Es sind noch etliche Punkte des Abnahmeprotokolls offen.

Ein Schadenersatzangebot wegen des Höhenunterschieds und die stark beschädigten Fensterrahmen liegt und immer noch nicht vor.

Freitag, 8. Juli 2011

DEKRA Gutachten erst nach Zahlung der Schlussrate

Wiedermal sehr clever von der IBG. Das "unabhängige" Gutachten der DEKRA bekommt man erst, wenn die Schlussrate gezahlt ist. Danach kann der Bauherr dann sehen, wie er Schadensersatz von der IBG erhält. Dann müssen wir wohl wieder unseren Gutachter beauftragen. Über den 1cm Höhenunterschied im Wohnzimmer und die nicht unerheblichen Beschädigungen der Fensterrahmen hüllt die IBG sich in tiefes Schweigen.

Donnerstag, 7. Juli 2011

Und schon wieder ein Grund sich aufzuregen...

Nachdem die Bauherrin schon gestern zu Hause geblieben ist, damit die IBG Restarbeiten durchführen kann, vereinbart der Bauleiter für heute Mittag einfach einen Termin mit dem Elektriker, obwohl er mir gestern mitteilte, dass ich den Termin mit der Firma koordinieren werde. Der Elektriker ist auch so flexibel: entweder heute oder die nächsten Wochen erstmal nicht, weil er so einen langen Anfahrtsweg hat. Ist das mein Problem? Ich hatte dem Bauleiter rechtzeitig mitgeteilt, dass ich gestern den ganzen Tag zu Hause war.
Ich gehe schon extra morgen wieder früher nach Hause, weil der Fliesenleger gestern keine Zeit hatte.
Die IBG wird mir wohl kaum meinen Stundenlohn ersetzen, daher sehe ich auch nicht ein, heute wieder nach dem Mittag nach Hause zu gehen, nur weil mal wieder etwas mit der Kommunikation schief gelaufen ist.

Wenigstens hat die Sanitärfirma gestern ihre Restarbeiten bis auf Kleinigkeiten zu unserer Zufriedenheit abgearbeitet.

Es ist schon erstaunlich, welche Meinung über den Bauleiter unter den Handwerkern herrscht. Ein wenig Menschlichkeit würde ihm wirklich nicht schaden!

Dienstag, 5. Juli 2011

Auch nach der Abnahme versucht die IBG einen noch über den Tisch zu ziehen

Wir haben gestern einen Brief von der IBG erhalten, indem uns die überzogene Bauzeit gutgeschrieben wurde. Zuerst haben wir uns gefreut, da sie bereits die Zeit für Restarbeiten mit gutgeschrieben hat und wir dachten, wenigstens jetzt keinen Ärger mehr mit denen zu haben.
Allerdings haben wir die Unterpunkte zunächst überlesen:
Diese sind gelinde gesagt eine Unverschämtheit. Sie versuchen auf diesem Weg, optische Mängel, Ärgernisse und Unannehmlichkeiten abzugelten - was wir in dieser Form nicht akzeptieren werden.
Im Wohnzimmer haben wir im Boden auf 50cm Länge einen Höhenunterschied von 1cm, die Fußleiste hängt dementsprechend in der Luft, die Fensterrahmen der bodentiefen Fenster im Wohnzimmer sind alle beschädigt, da die Handwerker die Fenster als Ein-und Ausgang benutzt haben. Laut Fensterfachmach müsste man die Rahmen komplett rausreißen und erneuern.
Die IBG hat laut Abnahmeprotokoll noch 2 1/2 Wochen Zeit, diese Mängel und Restarbeiten zu beseitigen.
Sanitärfirma und Fensterfachmann haben sich für morgen angekündigt.
Das Dekra Gutachten haben wir bisher auch noch nicht erhalten. Wohl aus gutem Grund!

Freitag, 1. Juli 2011

Einzug trotz noch erheblicher Restarbeiten

Wir sind am Wochenende in unser Haus eingezogen, da wir unsere Wohnung zum Ende des Monats gekündigt hatten. Diese ständige finanzielle Dauerbelastung musste ein Ende haben, zumal wir dies Ende Februar mit dem Bauleiter abgestimmt hatten und er uns damals sagte, dass er die Fertigstellung bis Anfang Juni auf jeden Fall schafft.
Das Abnahme- und Restarbeitenprotokoll ist zwei DIN A4 Seiten lang. Wir sind gespannt, wann diese Liste abgearbeitet wird. Wir haben gleich Anfang der Woche die Sanitärfirma angerufen und um einen Termin gebeten, aber trotz zweimaliger Nachricht auf der Mailbox hat man uns nicht zurückgerufen. Nein, wir wollen unser Hauptbad nicht benutzen.
Immerhin sind aber die Treppenstufen und das Geländer am Montag eingetroffen. Sie sieht super aus!

In ihrer grenzenlosen Grosszügigkeit, lässt uns der Bauleiter 5 Rauchmelder und ein "Notfallhandy" mit EUR 10 Guthaben da! So laut und so gut haben wir schon lange nicht mehr gelacht! Der Rauch ist schon so gut wie verflogen und das Handy hätten wir gleich nach Vertragsabschluss gebraucht, allerdings mit Endlosguthaben. Es ist unserer Meinung nach doch erstaunlich, wie es die IBG immer wieder schafft, sich selbst zu blamieren! Manchmal ist es einfach besser nichts zu verschenken, als in Zeiten von Smartphones ein Uralt-Handy zu überreichen.

Wir hoffen nun, dass sich die Handwerker in den nächsten Tagen melden werden und das leidige Leben mit der IBG endlich abgeschlossen werden kann. Wir sind froh, wenn wir mit dem Laden nichts mehr zu tun haben.
Und es soll sich jemand wagen, sich unser Haus anschauen zu wollen, der mit IBG ein Haus bauen will. Wir werden nicht als Musterhaus zur Verfügung stehen. Höchsten als Abschreckung!!

Mittwoch, 22. Juni 2011

Tag 8 nach vertraglich vereinbarter Bauzeit

Es sieht nicht so aus, als würde bis zu unserem Umzug am Samstag alles fertig werden.
Der Fliesenleger war weder Montag noch Dienstag vor Ort. Heute kam dann ein befreundeter Fliesenleger des eigentlichen Fliesenlegers und hat ein paar Dinge fertiggestellt und Vorbereitungen getroffen, dass der eigentliche Fliesenleger morgen fertig werden könnte.
Gestern wurde die Außeneinheit der Luftwasserwärmepumpe von der Firma Nibe in Betrieb genommen. Warmes Wasser und Heizung steht uns somit zur Verfügung. Wie gewohnt mussten wir mal wieder einen Kompromiss eingehen, da das Verbindungskabel zwischen Außen-und Inneneinheit zu kurz bemessen war. Der Installateur wollte es dann verlängern, wodurch die Garantie erloschen wäre. Wir haben ihm dann angeboten die Fixierung des Kabels zu lösen, um es somit zu verlängern. Das hat geklappt. Aber wiedermal typisch IBG. Es gibt, glaube ich, kein Gewerk, wo wir nicht 5 haben gerade sein lassen. Entgegenkommen durch die IBG = NULL!!
Für den Zweiraumlüfter im HWR wurde nun ein Motor bestellt und ein Gitter soll auch noch eingebaut werden. Wo der Schalter hinkommt, ist dann noch die Frage. Fakt ist, dass die IBG dafür zahlen wird, wenn eine Wand nochmal aufgemacht werden muss. Uns reicht die Schlamperei!
Der Bauleiter hat sich auch diese Woche nicht blicken lassen. Wir fragen uns täglich, wofür wir die IBG bezahlen. Wir kontrollieren und koordinieren alles, sind vor Ort und die Handwerker selbst haben auch keine Lust mehr mit dem Diplom-Ingenieur zu telefonieren. Sie haben uns gebeten, wenn in Zukunft was sei, sie persönlich anzurufen.
Am Freitag soll nun auf unser Bitten die Abnahme stattfinden, da wir Samstag einziehen müssen. Leider werden danach weiter Handwerker vorbeikommen müssen.

Montag, 20. Juni 2011

Tag 6 nach vertraglich vereinbarter Bauzeit

Heute waren die Handwerker für die Sanitärendinstallation im Haus. Da der Fliesenleger am Samstag nicht fertig geworden ist und das Bad im OG nicht verfugt ist, konnte er leider seine Arbeit nicht vollständig erledigen. Er wird irgendwann nochmal wiederkommen. Einen Termin konnte er aber leider nicht nennen. Netterweise haben sie die Spüle und Spülmaschine angeschlossen, da der Wasseranschluss bei Kücheneinbau nicht fertig war.

Die Rheinenergie hat heute auch endlich die Wasseruhr eingebaut. Wir haben fließend Wasser!!

Die Außenstelle der Luftwasserwärmepumpe konnte nicht angeschlossen werden. Ersten hat der Elektriker vergessen ein Kabel nach außen zu legen und zweitens kommt der Außendienst der Firma NIBE vorbei und stellt diese ein. Davon hat uns nie jemand berichtet. Es war immer die Rede davon, dass dies bei der Sanitärendinstallation gemacht wird. Zum Glück konnte die Firma NIBE uns morgen dazwischenschieben. Wir haben keine Ahnung, warum der Termin mit uns vereinbart wurde und nicht mit dem Bauleiter. Wie war das nochmal mit SCHLÜSSELFERTIG?

Der Zweiraumlüfter im Hauswirtschaftsraum bleibt uns weiter ein Rätsel. Er macht nur Sinn, wenn im HWR ebenfalls ein Abluftgitter o.ä. wäre. Dies ist aber nicht der Fall. Und einen Schalter dafür gibt es auch nicht.

Die Fensterbauer waren heute entgegen der Aussage des Bauleiters auch nicht im Haus. Sie sollten heute die Fenster einstellen und die finale Haustür einbauen.

Der Bauleiter hat sich heute auch nicht gemeldet und uns mitgeteilt, wann uns das Haus übergeben wird. Aber wenn er auch nie vor Ort ist, wie soll er sich dann auch vom Fortschritt überzeugen. Donnerstag, Freitag, Montag war er nicht im Haus. Mal sehen, ob er morgen kommt. Mittwochs hat die IBG ja immer ihr tolles Teammeeting.

Es ist wirklich interessant mal eine Woche komplett im Haus zu sein, während die Handwerker noch bei der Arbeit sind. Das können wir jedem Bauherr der IGB empfehlen!!

Samstag, 18. Juni 2011

Tag 4 nach vertraglich vereinbartem Übergabetermin

Wir waren Donnerstag/Freitag zwei volle Tage auf  der Baustelle. Es war schon interessant, welche Fragen von den Handwerker da so aufkamen und wir wollen gar nicht wissen, was alles hinter unserem Rücken einfach mal so gemacht wurde, weil kein anderer eine Entscheidung getroffen hat.

Donnerstag wurde unsere Küche geliefert. Dabei ist den Küchenjungs aufgefallen, dass die Elektriker zwei Wandauslässe vergessen haben, die in den Elektroplänen, die der IBG seit Anfang Januar vorlagen, eindeutig eingezeichnet waren. Da die Elektriker an dem Tag im Haus waren, haben wir sie höflich gefragt, dies zu korriegieren, aber sie weigerten sich zunächst und sagten, dass es unsere eigene Schuld wäre, wenn uns das jetzt erst auffiele. Sehr reizend. Ein Anruf beim Bauleiter war nicht möglich, aber eine Sms mit der Alternative andere Elektriker zu bestellen, die es auf Kosten der IBG ermöglich, die Küche wie bestellt einzubauen, führten dann nach 15 Minuten dazu, dass es den zwei Herren doch möglich war, die Auslässe anzubringen, auch wenn sie wiedermal ungenau gearbeitet haben, aber immerhin haben sie sich dazu herabgelassen, ihre Arbeit zu vollbringen.

Am gleichen Tag war auch der Tischler da, der unsere Türen eingebaut hat. Leider hatte er für die Abstellkammer nicht die passende Tür dabei. Die IBG hatte ihm andere Maße mitgeteilt. Auch sollte er nach Angabe unseres Bauleiters nur Türspalte abdichten, die größer als 3mm sind. Es sieht ja auch so wahnsinnig toll aus, wenn man auf einen Türrahmen zugeht, der 3mm von der Wand absteht. Er hat sie netterweise nach einem Rundgang auch an allen sichbaren Abständen abgedichtet. Was denkt die IBG sich bei solchen Vorgaben? Wie immer wahrscheinlich NICHTS! Der Tischler kommt am Montag mit der passenden Tür wieder.

Der Fliesenleger hat sich Freitag dann auch nochmal blicken lassen.
Die bodentiefe Dusche in unserem Bad kann leider auch nicht so eingebaut werden, wie wir uns das vorgestellt hatten, da der Sanitärfutzi das Abflussrohr schief und viel zu kurz eingebaut hat. Wieder müssen wir einen Kompromiss eingehen und die Ablaufrinne an anderer Stelle einbauen lassen, nur weil die Bauausführung nicht ordentlich kontrolliert wurde.
Die anfängliche Begeisterung von der Arbeit des Fliesenlegers ist auch verflogen, nachdem er Mittwoch/Donnerstag überhaupt nicht vor Ort war. Warum wissen wir nicht. Dem Bauleiter war es auf jeden Fall nicht bewusst, dass der Fliesenleger eine Pause einlegt. Fakt ist, dass er bis heute nicht fertig geworden ist und auch erst am Dienstag wiederkommt.

Sehr darüber gefreut haben wir uns heute auch über eine Mahnung der IBG mit Androhung von Baustopp. Angeblich wären alle Zahlungseingänge bis 16.6. berücksichtigt. Dumm nur, dass wir einen Kontoauszug haben, auf dem schwarz auf weiß steht, dass das Geld am 14.6. an die IBG gegangen ist. Unverschämt waren zudem die Mahnkosten in Höhe von 45€. Wir wissen zwar, dass die IBG das Geld dringend nötig hat, aber diese Verfahrensweise ist einfach unmöglich!

Dienstag, 14. Juni 2011

Und schon wieder keine Rückmeldung der IBG!

Nachdem wir am Samstag festgestellt haben, dass trotz Besuchs des Dachdeckers das Dach weiterhin undicht ist, haben wir unseren Bauleiter per Email darüber informiert und gerne gewusst, wann und wie der Schaden behoben wird. Wie nicht anders zu erwarten, hat er sich heute nicht bei uns gemeldet und Rückinfo gegeben. Warum sollte man auch auf Emails antworten? So ein Loch im Dach ist ja auch total unwichtig und wir als Bauherren gehen natürlich nach dieser tollen Bauphase total locker mit um, zumal wir die Stelle im Schlafzimmer nun erneut streichen können. "Die IBG übernimmt keine Haftung für Endanstriche" - O-Ton Bauleiter.
Entgegen seiner Aussage, das Wasser liefe nicht in die Dämmung, können wir nur sagen: tut es doch. Als der Dachdecker unsere Spanplatten abgeschraubt hat, war die Dämmung wahrscheinlich nur trocken, da die Spanplatte das Wasser aufgesaugt hat. Wir haben nun provisorisch ein Handtuch in die Öffnung gelegt, in der Hoffnung, dass sich der Regen in Grenzen hält und der Schaden zeitnah behoben wird.
Einen finalen Übergabetermin haben wir auch immer noch nicht. Die Übergabe hätte laut Vertrag heute stattfinden müssen. Nächste Woche war von unserem Bauleiter angedacht, aber einen konkreten Termin hat er uns nicht mitgeteilt. Als Bauherren sind wir natürlich absolut flexibel. Wer muss schon Termine abstimmen?? Ist ja nicht so, als würde sich das Haus von alleine abbezahlen. Denkt die IBG vielleicht auch mal daran, dass man sich als Arbeitnehmer Urlaub für solch ein "Ereignis" nehmen muss?? Aber Mitdenken ist ja nicht so die Stärke dieses Ladens. Ich bin eigentlich über mich selbst verwundert, dass ich nach einem Jahr mit dieser Firma die Hoffnung immer noch nicht aufgegeben habe.
Gute Nacht, liebe Leserschaft!

Samstag, 11. Juni 2011

Bauleiter reagiert auf nasse Wand für seine Verhältnisse sehr schnell...

...aber leider ist das Dach immer noch undicht :(

Unser Bauleiter hat sich schnell darum bemüht, dass der Dachdecker zeitnah vorbeikommt. Vorbeigekommen sind die zwei Herren heute auch mit einer Tube Silikon. Nach knapp 20 Minuten waren sie auch schon wieder weg - ohne sich zu verabschieden - und das Dach ist immer noch undicht. Von innen haben sie sich die Angelegenheit gar nicht angeschaut. Es regnet weiterhin fleißig rein. Mal schauen, ob sie denn nächste Woche wiederkommen und wann das Problem behoben wird.

Der Fliesenleger war Freitag nicht im Haus, aber vielleicht muss das Ganze auch erstmal trocknen. Er arbeitet auf jeden Fall super ordentlich und mit seiner bisherigen Arbeit sind wir sehr zufrieden. Er kann ja auch nichts dafür, dass die IBG im Vorfeld so getrödelt hat. Also wollen wir uns über den einen Tag nícht ärgern.




Wir haben derweil weiter gestrichen, den Dachboden mit Regalen bestückt, Hausnummer und Briefkasten angebracht, damit die Möbelunternehmen, die in den nächsten Wochen anrollen uns auch finden.

Donnerstag, 9. Juni 2011

Nasse Wand im Schlafzimmer / Antwort vom Bauleiter

Unser Bauleiter lebt doch noch. Er hat uns gestern geantwortet und uns den weiteren Ablauf mitgeteilt. Eine Abnahme in der KW 25 ist wahrscheinlich nach jetzigem Stand. Das wäre erfreulich!


Im Gäste WC wird tatsächlich nach IBG Standard Vertrag nichts gefliest bis auf den Boden. Für uns sind Waschbecken und Toilette ebenfalls Spritzbereich, aber das ist wohl Auslegungssache und fällt mal wieder unter Eigenleistung des Bauherren.


Nachdem wir uns beim gestrigen Besuch über die tolle Arbeit des Fliesenlegers gefreut haben, der wirklich schon recht fleißig war, mussten wir feststellen, dass die Wand im Schlafzimmer, wo der Kamin verläuft nass ist :( Hoffentlich findet sich eine rasche Lösung und es muss nicht nochmal alles aufgemacht werden...

Mittwoch, 8. Juni 2011

Bauleiter seit letztem Mittwoch nicht mehr erreichbar

Der Bauleiter reagiert seit letzter Woche nicht mehr auf Anrufe und beantwortet keine Emails mehr, aber wie gesagt: guter Kontakt zu den ausführenden Handwerkern hilft. Unser Fliesenleger teilte uns mit, dass die Badewanne gestern abend noch verschoben wurde.

Der Übergabetermin 14.06.2011 wird wohl nicht eingehalten. Das hatte unser Bauleiter vor ein paar Wochen bereits erwähnt. Einen neuen Übergabetermin haben wir bisher aber auch nicht mitgeteilt bekommen...

Dienstag, 7. Juni 2011

Wenn man nicht jeden Tag die Baustelle kontrolliert...

... hat man als Bauherr, der rechtzeitig mit dem Bau fertig werden will, wirklich die Arschkarte gezogen.

Die Badewanne wurde nicht nach Plan eingebaut. Sollte ich irgendwann mal 100kg wiegen, würde ich mit meinem Hintern auf dem Badewannenrand sitzen, falls ich auf die Toilette muss.
Die Wanne inkl. Anschluss muss nun schnellsten versetzt werden, damit der Fliesenleger weitermachen kann.

In der Gästetoilette soll laut Fliesenleger nur der Duschbereich verfliest werden. Der Kasten hinter der Toilette und dem Waschbecken ist im IBG Standard nicht mit drin. Ich frage mich wirklich, wofür wir überhaupt so viel Geld an die IBG gezahlt haben, wenn wir sowieso alles selbst machen und zahlen müssen. Der Standard Vertrag ist die reinste Verarsche und wenn man im Leben zum ersten mal baut, hat man da leider noch nicht so den Durchblick.

Was unser guter Bauleiter wohl mal wieder dazu sagen wird...

Sonntag, 5. Juni 2011

IBG Haus auf RTL - Christopher Posch - Ich kämpfe für Ihr Recht

Uns wundert es nicht, dass sich einmal geplagte Bauherren ans Fernsehen wenden. Am Ende der Sendung werden den Bauherren 20.000€ erlassen und ach wie großzügig wird die Familie noch 3 Tage nach Sylt geschickt.

Schlüsselfertig ist wirklich anders, aber es macht auch Spaß!


Wir haben viel geschafft am langen Wochenende!

Es gibt Licht und Strom auf dem Dach


Es wird für ausreichend Staufläche gesorgt. Gar nicht so leicht bei gefühlten 60 Grad auf dem Dachboden
 Laminat in den Gästezimmern und im Schlafzimmer ist gelegt

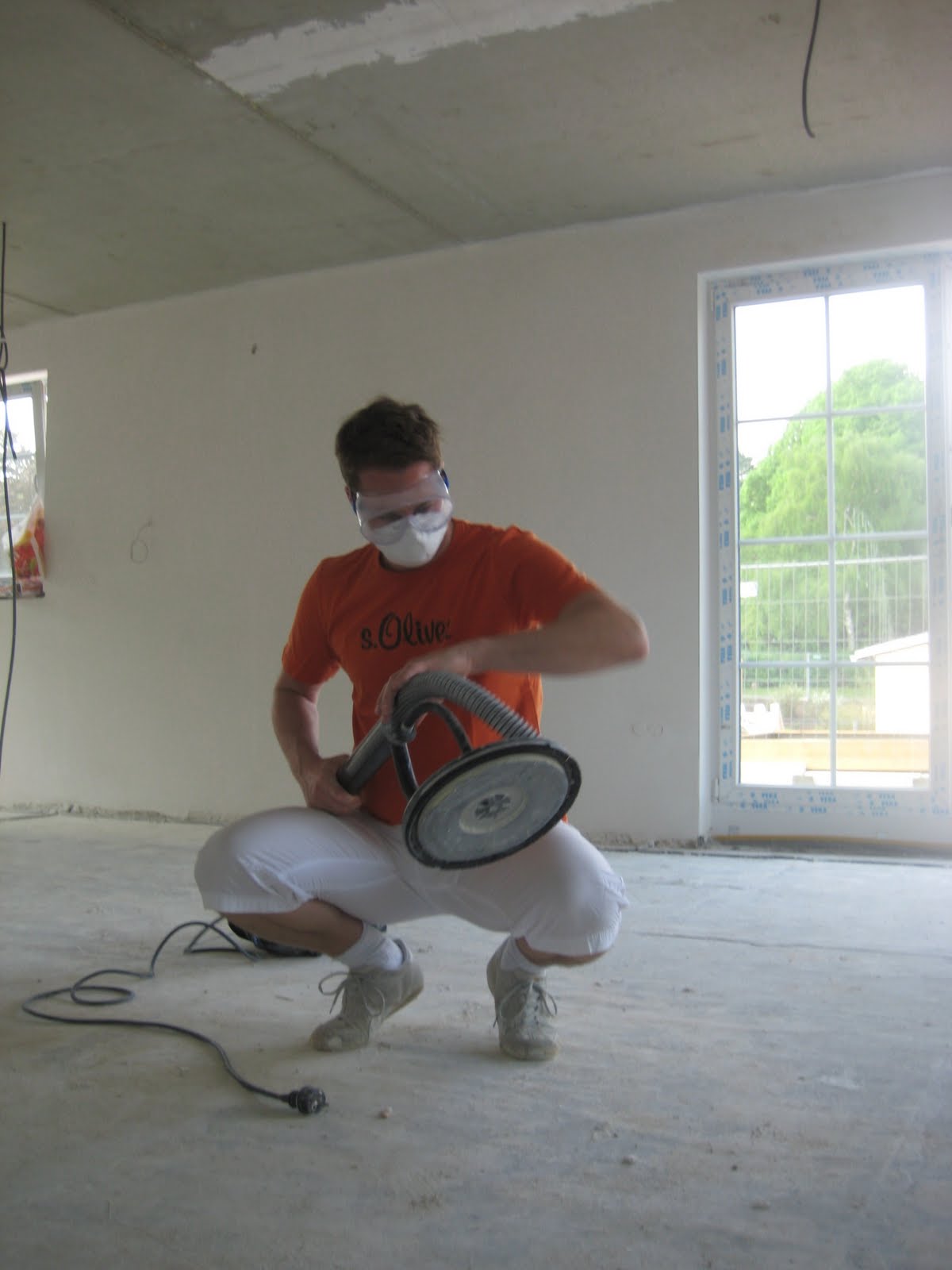

 Auch der Bauherr ist wieder fleißig und verspachtelt die Betondecke im Wohnzimmer.
 Und weiter geht's mit dem Laminat im Wohnzimmer...
...die erschöpfte Bauherrin will aufgeben...


 ... aber die "kleine" Schwester motiviert bis zum letzten Brettchen.

 Hein da Vinci begutachtet die erstellte Küchenbeleuchtung. Ein Meisterwerk ;-)




Der Fliesenleger hat am Samstag auch schon Vorarbeiten geleistet und startet am Montag. Da sieht man mal wieder das die IBG keine Ahnung hat, wann was passiert.  Laut Aussage des Bauleiters sollte er letzte Woche starten, dann hieß es, er solle jetzt am Mittwoch anfangen und nun beginnt er doch schon am Montag. Wir können nur jedem IBG Bauherren raten, selbst Kontakt mit den ausführenden Firmen aufzunehmen.


Donnerstag, 2. Juni 2011

Der Familienbautrupp wieder am Werk!

Der Familienbautrupp hat heute wieder viel geschafft. Wir haben einen ganz tollen Weg zur Haustür erhalten, in zwei Räumen liegt bereits Laminat, alle Decken sind mit Acryl verfüllt, der Wäscheabwurfschacht wurde abgeschliffen, die Abhängung im Flur wurde perfektioniert und alle Fenster sind blitz blank sauber. Endlich haben wir wieder Aussicht nach draußen!
Vielen Dank an alle fleißigen Helferlein!

Wiedermal Stillstand auf der Baustelle von Seiten der IBG :(

Entgegen der Aussage des Bauleiters, dass diese Woche mit den Fliesenarbeiten begonnen wird, passiert mal wieder nichts!! Angeblich wäre der Estrich nicht trocken. Sehr verwunderlich bei dem schönen Wetter seit Wochen und Inbetriebnahme der Heizung. Da sollte man doch wenigstens so ehrlich sein und sagen, dass Urlaub gemacht wird. Nächste Woche wird uns wahrscheinlich zum dritten Mal die Ausrede mit dem Unfall der Handwerker aufgetischt. Wir sind gespannt, ob es Montag weiter geht...

Dienstag, 31. Mai 2011

SAT Schüssel in Betrieb!

Seit gestern könnten wir rein theoretisch Fernseh schauen. Karl, dem Baumeister, hat dieses Thema einfach keine Ruhe gelassen und schon rückte er mit Verstärkung an ;-) Vielen Dank an dieser Stelle an Onkel Hein für deine Geduld in Bezug auf deinen Bruder und Danke für deine tatkräftige Hilfe bei unserem Bauprojekt!

Der Bauherr hat derweil alle Decken im OG gestrichen.

Es geht voran!

Über die IBG haben wir uns natürlich auch wiedermal geärgert. Wer erwartet schon, wenn er eine Treppe im Tausch für über 5000€ kauft, dass diese dann komplett fertig ist?? Nein, bei der IBG sieht man das mal wieder anders. Da wir keine Holztreppe haben wollten, sondern lieber eine aus Beton mit Holzstufen, müssen wir nun die Stirnseiten selbst verspachteln und streichen. Das hätten andere Bauherren auch so gemacht. Vielen Dank für diese Aussage, lieber Bauleiter!

Samstag, 28. Mai 2011

Wiedermal ein erfolgreicher Samstag!

 Dieser Samstag war wiedermal sehr erfolgreich!
 Die Decke im Eingangsflur wurde ASTREIN abgehangen, die Satanlage wurde angeschlossen, im OG wurde wieder viel geschliffen und verspachtelt und die Verputzer sind mit dem Außenputz fertig geworden.

Wäsche im Bad rein...
Wäsche im Hauswirtschaftraum neben der Waschmaschine wieder raus!!


Abgehängte Decke im Flur


Juppie! Die Leiter passt!


Unser Traumhaus fertig verputzt

Unsere erste Topfpflanze: eine Sonnenblume

Donnerstag, 26. Mai 2011

Blower Door Test

Unser Haus ist dicht! - bis auf ein paar Kleinigkeiten, die leicht behoben werden können.

Heute abend geht es dann weiter mit dem Dachüberstand. Ich freu  mich drauf ;-)

Mittwoch, 25. Mai 2011

Außenputz und Abstellkammer

Die Jungs vom WDVS waren wie immer fleißig. Heute werden sie unsere Faschen anbringen.

Die Abstellkammer wurde von der Firma Altun beigeputzt. Der Überstand, der durch den Rigips bestand ist kaum zu erkennen. Auch wenn uns die Abstellkammer als zusätzlicher Raum für 800€ verkauft wurde und nicht als Rigipskonstruktion, sieht sie jetzt echt gut aus. Spachteln, Schleifen und Streichen bleibt natürlich unser Part - für 800€...

Sonntag, 22. Mai 2011

Ein erfolgreicher Samstag auf dem Bau


Mit starker Unterstützung haben wir gestern mit dem Erstanstrich begonnen, die Decke im OG weiter verspachtelt, die Decke in der Küche vollendet, im Flur mit der Anhängung begonnen und schon ein paar Platten auf dem Dachboden verschraubt.









Auch die Handwerker waren fleißig. Sie haben alles für den Außenputz vorbereitet und den Dachüberstand vorangestrichen.

Donnerstag, 19. Mai 2011

Erfreuliches Treffen mit unserem Bauleiter

Wir haben uns eben mit unserem Bauleiter vor Ort getroffen und er hat alle unsere Fragen zu unserer Zufriedenheit beantwortet. Vieles hatte er auch schon selbst gesehen.
Die Abstellkammer wird nächste Woche beigeputzt. Eine neue Bodeneinschubtreppe ist bestellt. Bei den Standardhäusern würde sie passen... Die Abmaße unserer Dusche wären dann auch endlich geklärt und der Trockenbauer muss nochmal ran, um die "Abmauerung" den Maßen anzupassen.
Nächste Woche wird das Haus komplett verputzt sein und darauf die Woche wird der Fliesenleger mit seiner Arbeit beginnen. Es scheint, als könnten wir unseren Einzugstermin einhalten können. *klopf auf Holz*

Mittwoch, 18. Mai 2011

Falsche Bodeneinschubtreppe

Der Trockenbauer hat auch noch eine falsche Einschubtreppe eingebaut. Es fehlen ungefähr 30cm, um die Leiter auf den Boden zu stellen, um sie überhaupt zu besteigen. Ob er meint, dass würde uns nicht auffallen??

Das Team für das WDVS waren gestern wieder fleißig und sogar bis 19h auf der Baustelle!

Montag, 16. Mai 2011

WDVS

Die Männer, die für die Außendämmung zuständig sind, waren heute fleißig. Eine Hausseite ist bereits komplett verkleidet.


Die Bodeneinschubtreppe wurde heute auch eingebaut.

Laut Bauleiter spachtelt der Trockenbauer die Beschädigungen am Putz bei und sorgt auch dafür, dass die Abstellkammer auf das Niveau der Wand zur Treppe angepasst wird. Wir lassen uns überraschen.

Küchendecke abgehangen

Die abgehangene Decke in der Küche sieht 1a aus. Da kann der Trockenbauer sich mal anschauen, wie er arbeiten muss, damit die Bauherrin zufrieden ist.
made by
;-

Trockenbauarbeiten

Der Trockenbauer hat letzte Woche die Decke im OG eingezogen. Leider hat er an vielen Stellen den Putz kaputt gemacht :(

Donnerstag, 12. Mai 2011

Es geht voran!

Die Handwerker waren diese Woche fleißig! Wir haben die ersten Lichtschalter und Steckdosen, der Zählerschrank wurde aufgehangen, die "Abmauerungen" in den Bädern wurden erstellt und mit der Dämmung an der Außenwand wurde auch schon begonnen. Unser Estrich wird ab heute beheizt werden können.
"Abmauerung" mit Fermacell Platten
unsere Fußbodenheizung



Dämmung an Außenwand
Zählerschrank


Samstag, 7. Mai 2011

Der Estrich ist da!

Der Estrich wurde dann doch noch in der letzten Woche gegossen und zum Glück wurde der Baustromkasten nicht mit eingegossen! Das Gerüst wurde auch wieder aufgebaut. Wir haben den -"freien" Samstag genutzt und schonmal unser Badequipment ausgesucht.
Wir sind gespannt, wie es in der nächsten Woche auf dem Bau weitergeht.

Freitag, 6. Mai 2011

Die Rechnung für den Estrich war gestern bereits im Briefkasten. Ob er Mittwoch tatsächlich gegossen wurde, werden wir morgen kontrollieren.

Donnerstag, 5. Mai 2011

Was bisher geschah...

19.06.2010 Wir unterschreiben den Kaufvertrag über unsere Stadtvilla bei der IBG:
Nach ein paar Gesprächen mit unserem netten Verkäufer und Einräumung eines Rabatts haben wir uns entschlossen, unser Traumhaus, die Stadtvilla, mit der IBG zu bauen. Ein großer Fehler? Damals hatten wir aufgrund von anderen Bautagebüchern zwar Bedenken, aber diese bezogen sich nur auf die Planungsphase und unser Verkäufer meinte, dass sie das Problem - unfähige Architekten - bereits ausgeräumt haben. Also unterschrieben wir den Vertrag.

03.08.2010 Wir haben unseren Notartermin für den Erwerb unseres Traumgrundstückes in Frechen-Königsdorf


09.08.2010 Das Planungsgespräch in der Zentrale in Essen.
Die Planungsarchitektin ist absolut unkreativ, hat keine eigenen Ideen und macht auch ansonsten keinen kundenorientierten Eindruck. Wir haben unseren Grundriss glücklicherweise schon selbst erstellt. Sie braucht Ewigkeiten, um Wünsche einzupflegen. Wir saßen teilweise bis zu einer Stunde alleine im Bemusterungsraum, ohne dass uns jemand gesagt hat, wann sie wiederkommt. Die Auswahl Bemusterungsgegenstände ist auch nicht gerade riesig.

10.08.2010 Änderungswunsch unsererseits an die Architektin, sie möge den Flur im OG etwas verbreitern.

15.08.2010 Jetzt liegt auch noch der Aushub der Nachbarn auf unserem Grundstück und unser Bodengutachter muss warten bis dieser beseitigt wird. Dies geschieht leider nur nach mehrmaligem Nachfragen.

Auf gute Nachbarschaft! ;-)
23.08.2010 Leider immer noch keine neuen Pläne, obwohl es sich um geringfügige Änderungen handelte und es eigentlich nur 5 Tage dauern sollte.
Auf 20 Anrufversuche erreicht man 1x die Planungarchitektin, man läßt den Anruf ausrichten, bittet um Rückruf, sie ruft nicht zurück, liest bzw. beantwortet ihre Mails nicht.

27.08.2010 Zusendung falscher Entwürfe: Fenster unsymmetrisch an Hauswand eingezeichnet, Türen, wo keine sein sollen. Wir fragen uns, welche Architektin solche offensichtlichen Fehler macht und das auch noch an Kunden rausschickt. Wir haben sie dann selbst korrigiert und an sie zurückgeschickt.

31.08.2010 Korrekte Entwürfe treffen per Email ein.

01.09.2010 Wir unterzeichnen die korrekten Entwürfe und warten eine Ewigkeit auf die Bauantragsunterlagen, obwohl von unserer Seite alle benötigten Unterlagen bereits zum Planungsgespräch zur Verfügung standen.

06.09.2010 Badbemusterung in Köln: Man muss nicht glauben, dass dem Badausstatter Kemmerling unsere aktuellen Pläne vorlagen. Zum Glück hatten wir die korrekte Version dabei.

24.09.2010 Abgabe der Bauantragsunterlagen beim Bauamt in Frechen

26.10.2010 Wir können den genehmigten Bauantrag endlich beim Bauamt abholen.

02.11.2010 Wow! Nach 2 Monaten und einer Erinnerung unsererseits hat die IBG es geschafft, uns die zusätzlichen Kosten für die Badbemusterung zusammenzustellen

09.11.2010 Wir lernen unseren Bauleiter am Grundstück kennen. Es regnet in Strömen. Ob das ein Zeichen war?

18.11.2010 Unsere kompetente Planungsarchitektin teilt uns mit, dass in unserem Hauswirtschaftsraum etwas geändert werden muss, weil sonst angeblich die Heizuung nicht funktionieren würde. Nach Rücksprache mit dem Hersteller und Kontakt mit der Niederlassungsleiterin war dies auf einmal dann doch nicht mehr nötig.

22.11.2010 geplanter Baubeginn: Unser Tiefbauer und der Vermesser nehmen ihre Arbeit auf.
Leider bekommt die Rheinenergie es nicht mehr hin, uns 2010 einen Baustromanschluss zu legen, daher heißt es nun auf die Schnelle ein Baustromaggregat besorgen. Zum Glück werden wir bei OTTO fündig. Bei dieser Gelegenheit fragen wir bei der IBG nach, ob wir die Mehrspartenhauseinführung selber besorgen müssen und die Antwort ist: JA! Gut, dass wir nachgefragt haben. Wie können wir auch nur erwarten, dass man uns darauf hinweist? Wie hätte die IBG die Mehrsparte nachträglich in die Bodenplatte bekommen? Die Kommunikation von Seiten der IBG ist auch nicht besser, als in der Planungsphase. Um alles muss man sich selbst kümmern. Informationen nur auf Nachfrage.

29.11.2010 auch das Standrohr fürs Bauwasser leihen wir gerne beim Versorger.

09.12.2010 Fertigstellung Gebäudeentwässerung, Sohle, Fundament
Die Bodenplatte konnte zum Glück noch gegossen werden.
Leider war es das für 2010. Der Winter macht uns Anfang Dezember einen Strich durch unsere Zeitplanung.

2011 - neues Jahr, neues Glück

05.01.2011 Wir dürfen 30m Baustraße bis zu unserem Grundstück in einer Nacht- und Nebenaktion von Schnee befreien, damit unsere Steine angeliefert werden können. Weder die Stadt Frechen noch die Firma Paeschke fühlen sich für den Winterdienst verantwortlich.

07.01.2011 Wir erhalten eine Nachricht unseres Bauleiters, dass unser Baustromaggregat kaputt gegangen sei. Wie und was passiert ist, weiß er nicht. Was zuerst wie eine Katastrophe für uns wirkte, stellte sich als positiv heraus. Wir konnten das Aggregat umtauschen und die Rheinenergie hat uns in der Zwischenzeit den Baustrom zur Verfügung gestellt.

16.01.2011 Das EG entsteht


21.01.2011 Das EG steht, unsere Treppe ist bereits geliefert. Die Betondecke des EG ist in Vorbereitung. Jedoch stellen wir fest, dass die Mehrsparte nicht korrekt eingebaut wurde.

Mehrsparte in der Wand - genauso war es geplant ;-)


03.02.2011 Die Steine für das OG wurden geliefert.


07.02.2011 Wir treffen uns mit unserem Bauleiter und der Rheinenergie, da der Mehrspartenanschluss falsch in die Bodenplatte eingegossen wurde und wir nun vor der Wahl stehen entweder die Bodenplatte nochmal aufzustämmen oder einen Wandausschnitt vorzunehmen. Wir entscheiden, dass ein Wandausschnitt das geringere Übel darstellt. Ein finanzielles Entgegenkommen von der IBG? Fehlanzeige!

10.02.2011 Das OG entsteht


11.02. - 07.03.2011 Wir warten auf unser Dach. Trotz besten Wetters passiert auf unserer Baustelle NICHTS! Angeblich wurde der federführende Zimmermann gekündigt und bei unserem Dach handelt es sich nicht um ein Standarddach, daher muss alles neu berechnet werden. Das war natürlich bei Planung des Hauses völlig unbekannt...

22.02.2011 Wir werden gefragt, ob wir nicht lieber verwittertes Titanzink haben wollen. Das wären dann mal wieder zusätzliche Kosten in Höhe von 2500€. Und wofür? Es sähe optisch besser aus. Das kann uns bei einem Pultdache relativ egal sein. Wir sehen es ohnehin nicht...

26.02.2011 Leider ist immer noch kein Dachstuhl da, also wird aus unserem Richtfest eine Rohbauparty.





02.03.2011 Wir stellen fest, dass die Dusche in den Plänen mit den falschen Abmaßen eingezeichnet ist.

04.03.2011 Angeblich sollte der Dachstuhl kommen und wie Sie sehen, sehen sie nichts! Stattdessen wird der Dachstuhl auf einem anderen Grundstück 100m entfernt einfach abgeladen.

09.03.2011 Der Maurer zieht den Ringanker nach.

10.03.2011 Die Dachdecker kommen endlich.

11.03.2011 Unser Bezirksschornsteinfeger nimmt den Kamin ab. Er hat nichts zu meckern.

12.03.2011 Wir suchen  unsere Fliesen aus. Zusätzliche Kosten, weil nicht IBG Standard: 1300€

16.03.2011 Wahnsinn! Zu unserem Erstaunen sind bereits einige Fenster eingebaut. Diese sollten erst am 18.03. kommen. Aber dieser Eifer ist bestimmt nicht von langer Dauer.

24.03.2011 Wir begehen unseren Bau mit einem Sachverständigen. Bis auf ein paar "Kleinigkeiten" hat er nichts zu beanstanden und kann uns beruhigen, dass die Arbeiten vernünftig durchgeführt wurden. Alles braucht wohl seine Zeit... Die vertraglich vereinbarte Bauzeit werden wir wohl trotzdem nicht einhalten können.

25.03. 2011 Die OG Decke und Dämmung wurde eingezogen. Zumindest sind die Balken schon da, an die die Decke dann geschraubt wird.


04.04.2011 Die Elektrik im Haus wird verlegt. Die Handwerker sind sehr kompetent und arbeiten zügig. Trotz Elektrozusatzpaket, welches wir beim Kaufvertrag dazugekauft haben, zahlen wir mal wieder drauf: 2200€!


11.04.2011 Der Innenputzer kommt. Er hat seine Arbeit wirklich sehr gut gemacht. Wir müssen nur noch Kleinigkeiten abschleifen.

13.04.2011 Heizung- und Sanitärvorinstallation werden durchgeführt.

Unser Doppelwaschtisch im OG

Füßbodenheizung im EG

19.04.-21.04.2011 Die Hausanschlüsse werden gelegt. Den Baustromverteiler müssen wir im Haus wieder anschließen lassen. Es wäre auch zu viel verlangt, in der Zwischenzeit den Zählerschrank aufzuhängen und daraus dann den Strom zu beziehen. Schon wieder knapp 400€ die auf unsere Kosten gehen.


23.04.2011 Da zu unserer Verwunderung die Decke im EG nicht mit verputzt wurde, spachteln wir fleißig die Übergänge zwischen den einzelnen Betonplatten. Spachteln und Schleifen zählt schließlich zu den Eigenleistungen ;-) Außerdem bekommen wir tatkräftige Unterstützung beim Grundieren unserer Wände.




26.04-29.04.2011 Fußbodenheizung und Estrich sollen kommen. Außer Dämmung und den Heizschleifen konnten wir am Sonntag  nichts sehen.

02.05.2011 Heute soll nun endlich der Estrich kommen.

03.05.2011 Aus Erfahrung und einem unguten Gefühl fahren wir abends zum Haus. Die Tür ist mit einem Holzbalken verschlossen, indem auch noch ein Nagel steckt und der Estrich ist natürlich nicht gegossen.
